为消除既有接触网线材长期运行产生的线索疲劳老化、受力状态不稳等安全隐患,近日,库尔勒供电段联合施工单位集中优势力量,集结154名作业人员、组建19个专业化作业小组,全面打响南疆线头珍下行接触网提质改造攻坚战,在180分钟天窗时间内高质量完成1.23条公里接触线更换任务,全力提升供电设备运行品质。

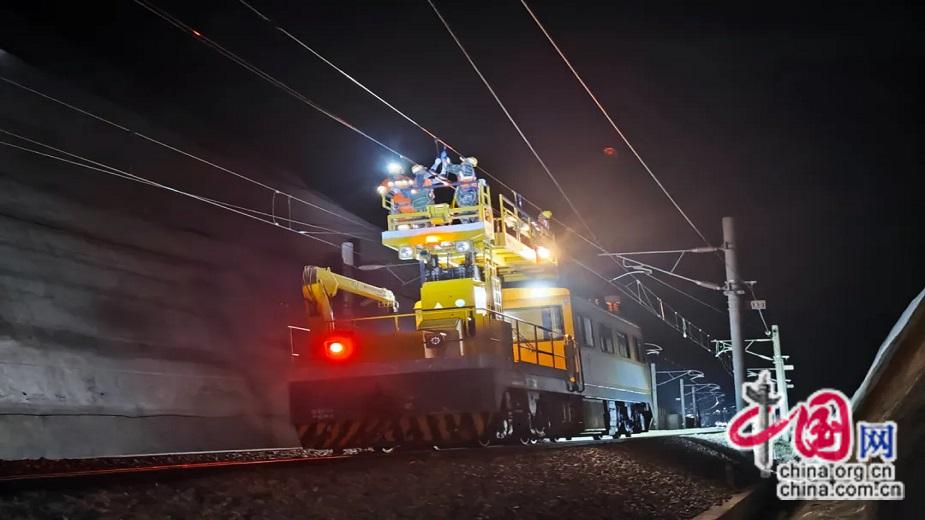

2026年8月31日,作业人员在天窗开始前集中点名。尹元元 摄
库尔勒供电段在此次换线施工中科学配置施工资源,采用轨道作业车与梯车立体交叉配合作业,共计投入4台接触网作业车、1台专用放线车、12台作业梯车及2组高空登杆作业人员。

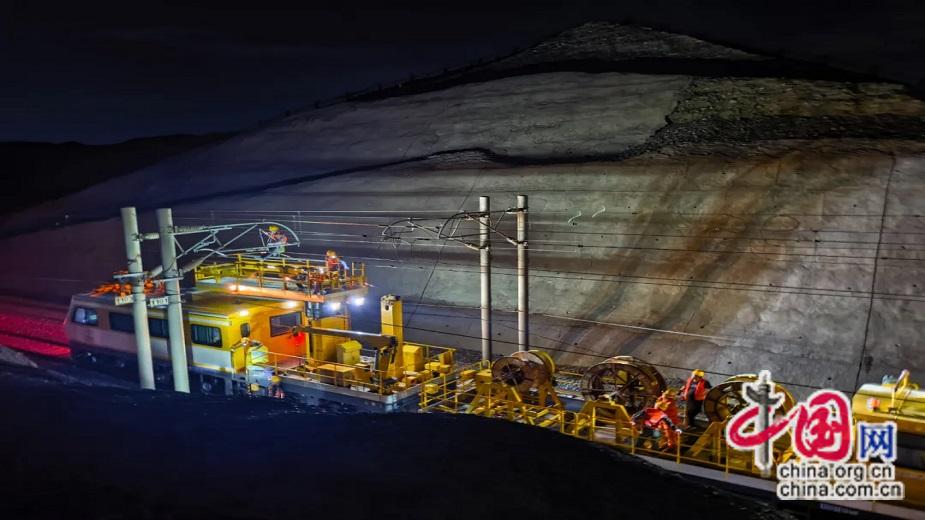

2026年8月31日,作业人员利用放线车将新接触线临时固定。胡志明 摄
现场工作领导人介绍:“为最大限度规避交叉作业风险,本次施工实行前置筹备、错峰进场、分区作业的精细化组织模式。”梯车作业组提前在安全区域待命,待放线车作业车经过后迅速有序上道施工,大幅压缩交叉作业时长,同时各小组配齐专职安全盯控人员,全程盯控作业安全和施工质量,让放线拆旧、新线架设、参数调校各工序无缝衔接,大幅提升换线作业精准度与施工效率。

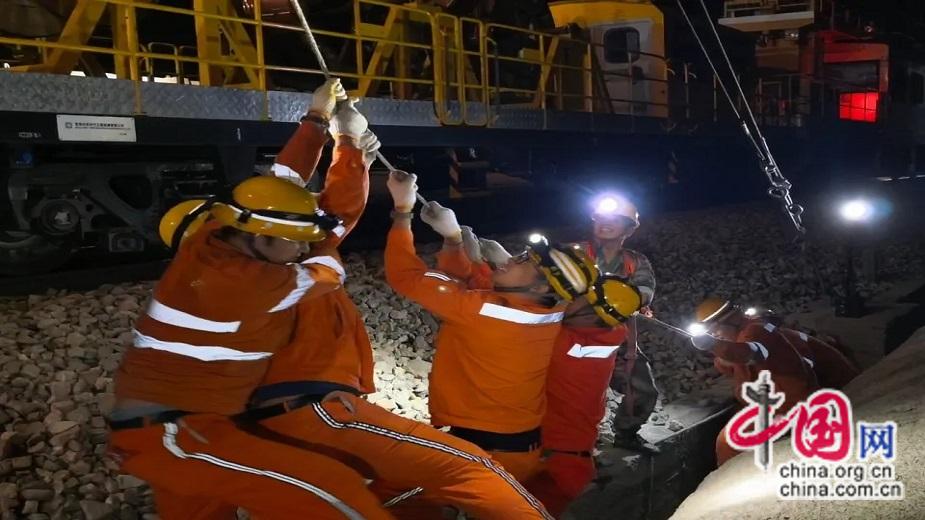

2026年8月31日,作业人员利用绳索将接触网线索拽至落锚处。胡志明 摄
“线路已封锁,地线挂设完毕,可以开始作业!”随着作业指令下达,深夜换线攻坚正式启动。各作业小组人员迅速到位,精准施作、配合默契,拆除旧线、吊装新线、对位架设一气呵成。新线架设到位后,作业人员立即开展调试,精准复测导高、拉出值等关键技术参数,严格对标设备运行技术规范。最后作业人员将旧接触线在地面剪断,分段进行回收。

2026年8月31日,作业人员将接触网吊弦从旧线索调整到新线索。尹元元 摄
凌晨06时30分,全体作业人员、机具设备全部安全撤出作业限界,本次天窗施工圆满结束。历经180分钟星夜鏖战,1230米老旧接触线更换任务高质量收官,首趟列车平稳安全通过作业区段,标志着此次接触网提质改造施工顺利告捷。

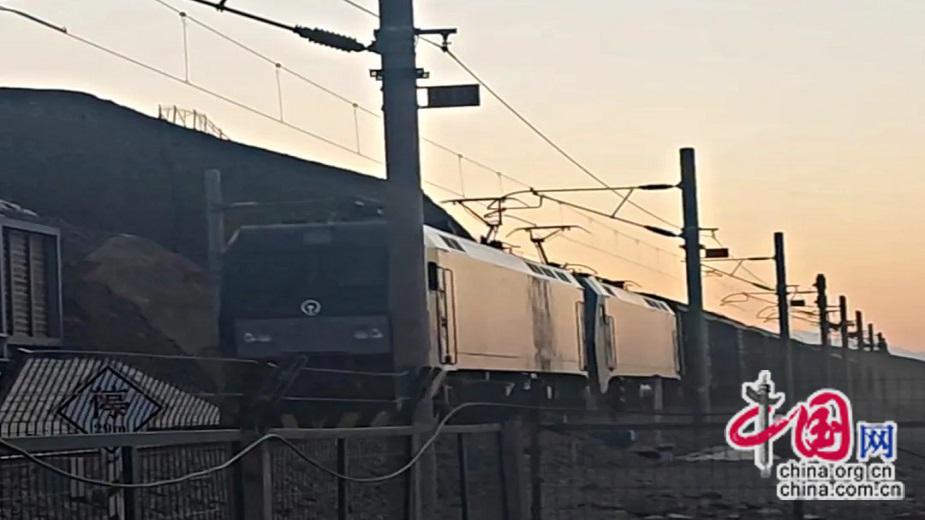

2026年8月31日,天窗作业结束后首趟列车平稳安全通过作业区段。尹元元 摄
晨曦微露,这场分秒必争的夜间换线“手术”圆满成功。据悉,库尔勒供电段在接触网设备提质增效工作方面,先后利用4个夜间天窗攻坚,顺利完成管内2个重点锚段线索升级更换作业,同步完成吊弦拆装调校、中心锚结优化调整等配套整治,有效提升了接触网线索机械强度与供电可靠性,为列车平稳运行筑牢供电基础。
